一线传真 | 两站应急水毁建复工程超额实现月度打算工作
颁布功夫:
2024-11-05
起源:
北京灾后沉建项目办

金秋十月,两站应急水毁建复项目现场,施工人员用辛勤的汗水,抢抓机遇,乘势而上,超额实现月度打算工作。

本月该项目共计投入施工人员170余人、设备5台,实现打算工作的110%。其中下马岭电站重要实现4#机组上盖及上机架拆除、单体构筑结构施工1504平方米、尾水渠清淤10360立方米等。下苇甸电站重要实现5、6#旧机组拆除、定子机座组装、防洪墙混凝土浇筑1879.4立方米、尾水渠清淤11288立方米、装置应急通讯系统56套等。

一线传真 | 两站应急水毁建复工程超额实现月度打算工作

下马岭电站4#机组上机架拆除

一线传真 | 两站应急水毁建复工程超额实现月度打算工作

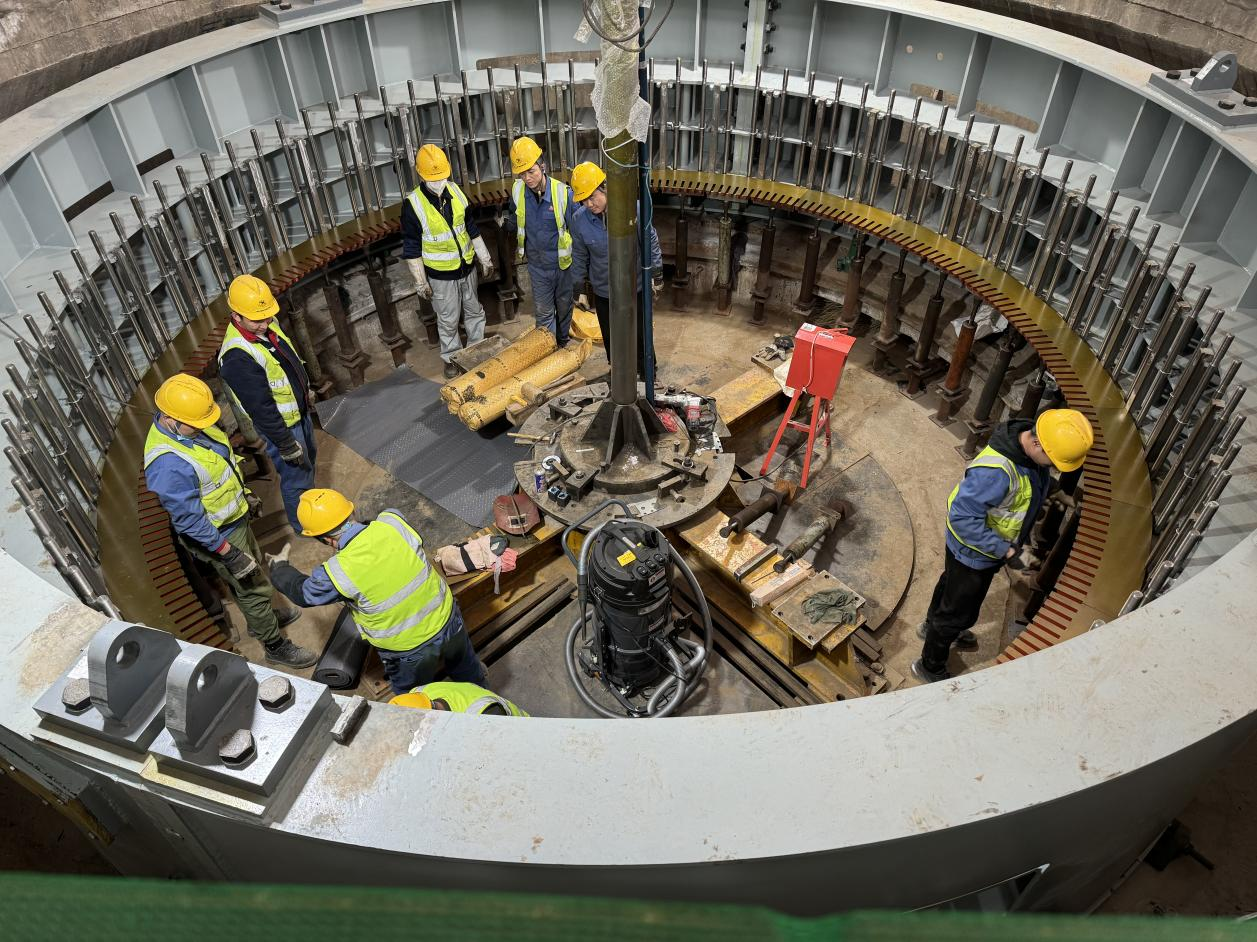

下苇甸电站定子叠片
